Подключение производителя электроэнергии
Обстоятельства, стороны и процедуры, связанные с получением статуса производителя электроэнергии.
Став производителем электроэнергии, вы сможете:

Солнечные электростанции по состоянию на апрель 2023 года
Возможности производителя электроэнергии
Производители электроэнергии подразделяются в соответствии с их производящим оборудованием и передаваемой в сеть мощностью, от которых зависит процесс подключения, плата за подключение и его условия.
На карте свободных мощностей можно увидеть
места со свободной мощностью более 200 кВт.
Нанопроизводитель
Объем производства
До 0,79 кВт
Объем передаваемой в сеть электроэнергии
До 0,79 кВт
Предложение о подключении
За 4 рабочих дня
Стоимость подключения
0 евро *
* Если хотите отдавать энергию в сеть — плата за замену счетчика
Производство для собственных нужд
Объем производства
До 15 кВт
Объем передаваемой в сеть электроэнергии
0 кВт
Предложение о подключении
За 30 дней
Стоимость подключения
542,40 евро
При необходимости также установка щита подключения.
Микропроизводитель
Объем производства
До 15 кВт
Объем передаваемой в сеть электроэнергии
До 15 кВт
Предложение о подключении
За 30 дней
Стоимость подключения
Фактические расходы или 542,40 евро
При необходимости также установка щита подключения, работы по усилению электросети.
Производитель электроэнергии
Объем производства
Более 15 кВт
Объем передаваемой в сеть электроэнергии
Более 15 кВт
Предложение о подключении
В течение до 340 дней
Стоимость подключения
Фактические расходы + возможные расходы Elering
При необходимости добавляются работы по усилению электросети, по усилению сети Elering, в т. ч. взимается плата за рассмотрение — 1600 евро, за обработку — 3300 евро и за строительные работы Elering.
О производстве более 500 кВт читать подробнее здесь »
Цены включают налог с оборота.
Ознакомиться с прейскурантом

Процесс подключения нанопроизводителя, пошагово

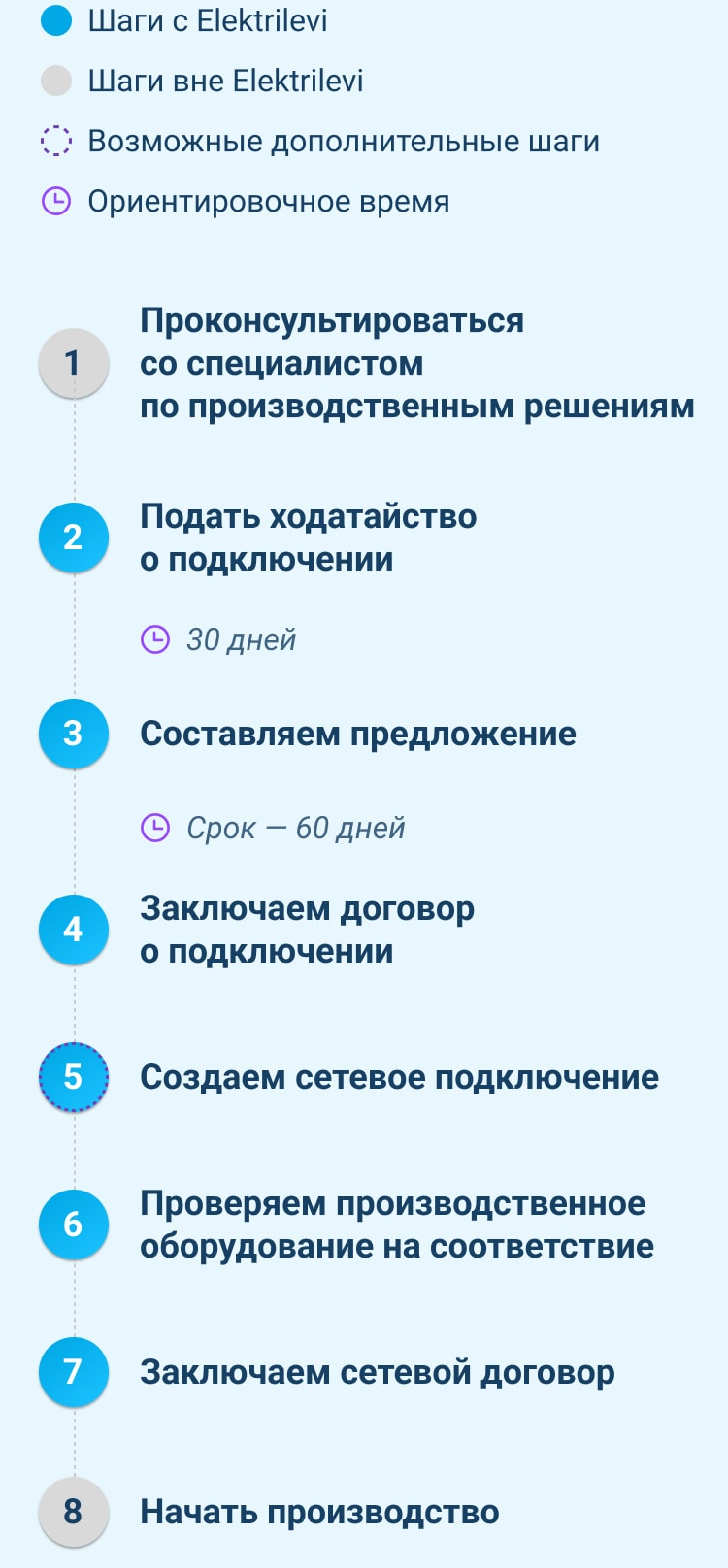

Процесс подключения при производстве для собственных нужд

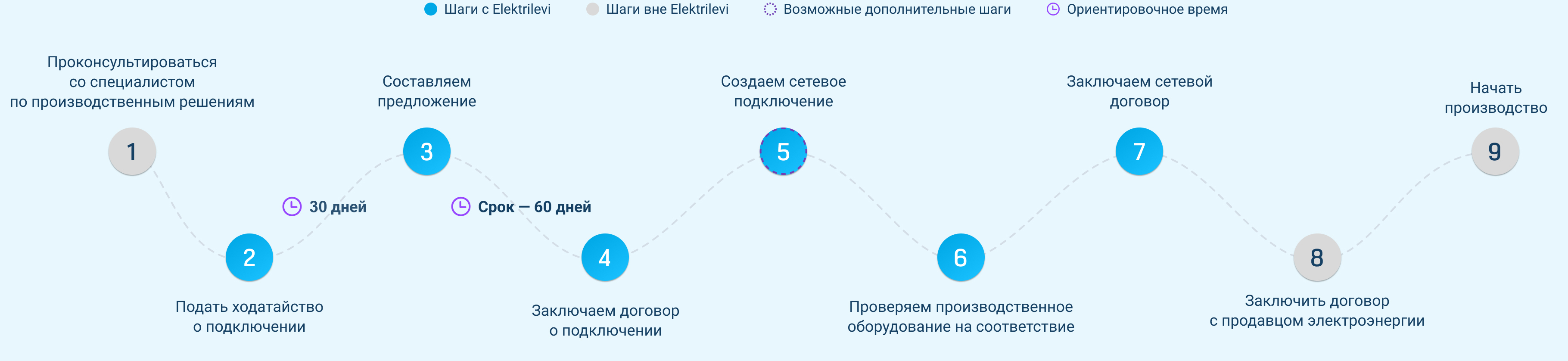

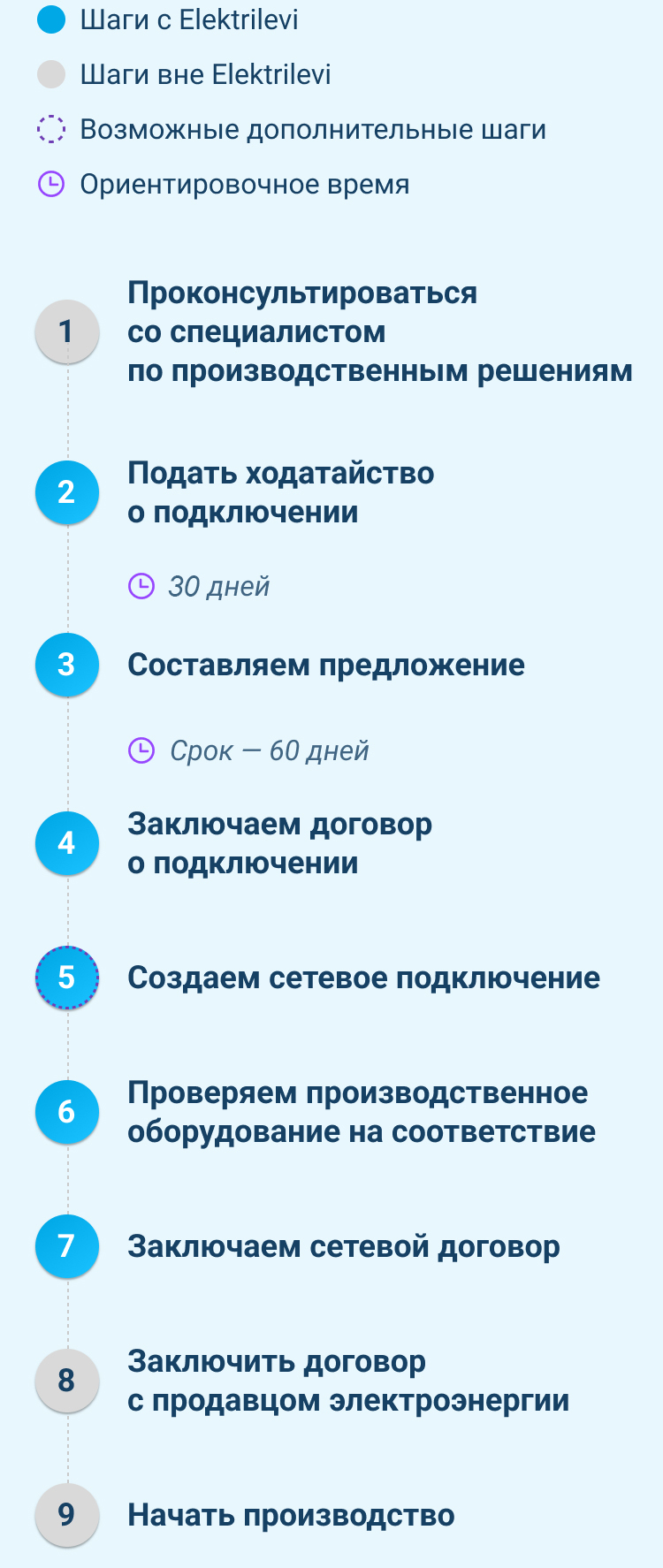

Процесс подключения микропроизводителя, пошагово

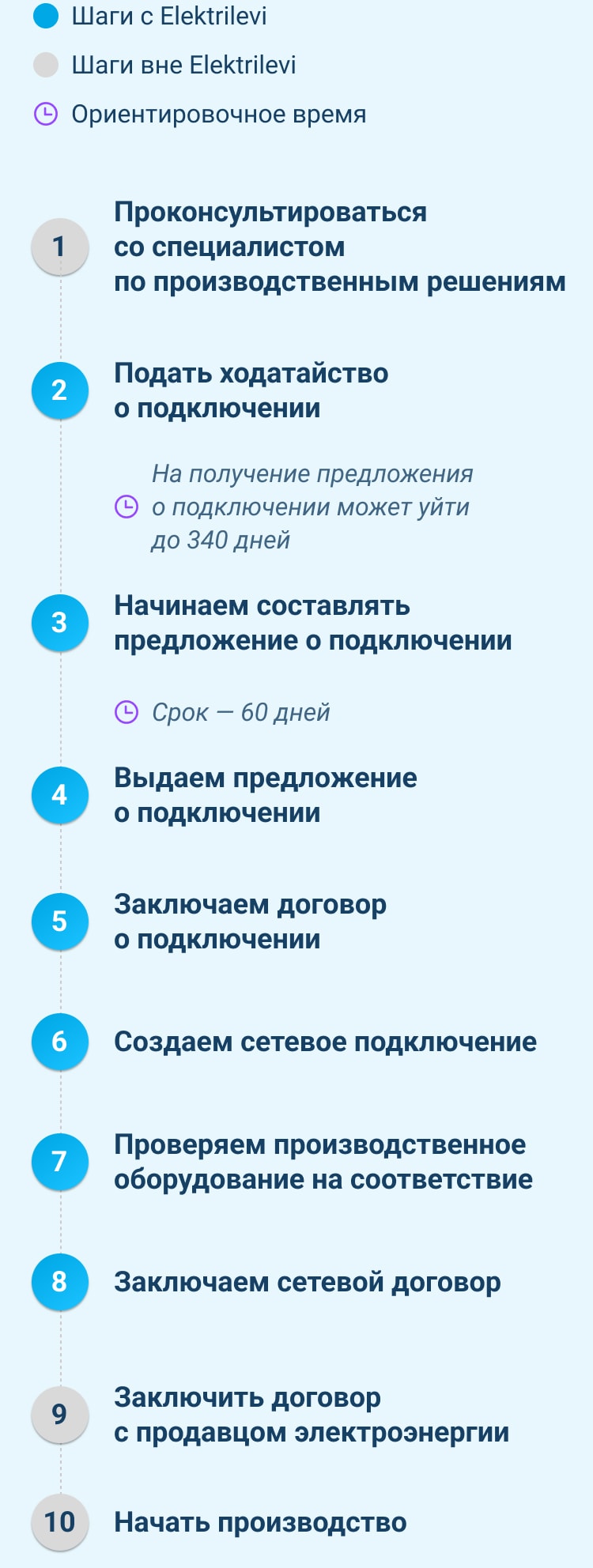

Шаги по подключению производителя электроэнергии

Возможные расходы и доходы производителя электроэнергии
Превращение в производителя электроэнергии — это долгосрочная инвестиция, при этом нужно учитывать следующие обстоятельства.
Расходы на производящее оборудование
Зависят от выбранного оборудования, стоимости его доставки и установки.
Расходы на подключение
Зависят от работ в сети как Elektrilevi, так и Elering.
Доходы от производства электроэнергии
Если электроэнергия производится для собственных нужд, то сокращаются счета за электричество. Передаваемые в сеть излишки позволят заработать. На продажу электроэнергии нужен договор.
Участники процесса подключения производителя электроэнергии и их роли

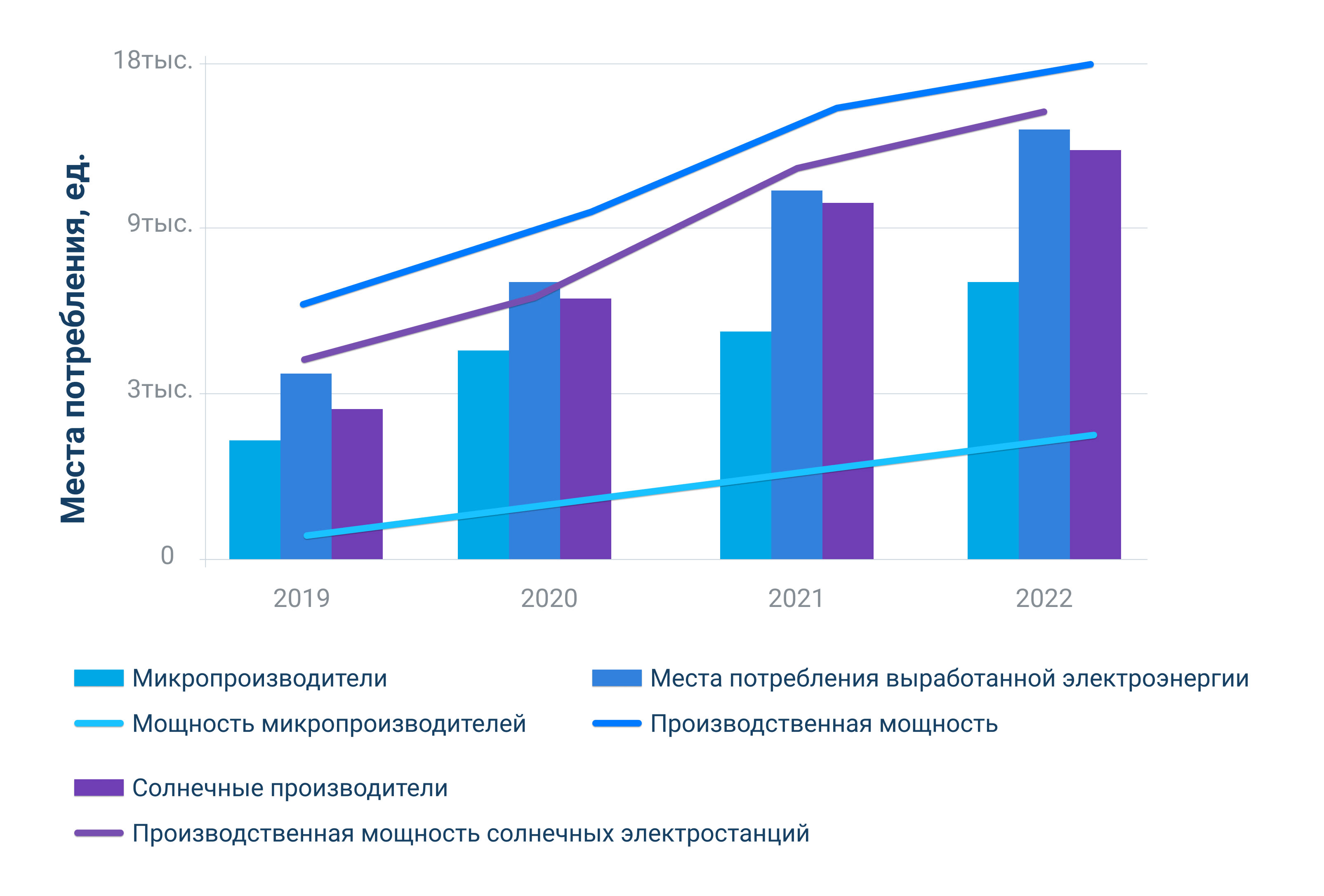

Динамика числа производителей электроэнергии в сети
С годами их становится все больше и больше. В 2019 году было около 3000 таких подключений общей мощностью 210 МВт.
По состоянию на конец 2022 года в сети Elektrilevi было уже более 15 500 производителей электроэнергии, которые отдавали в совокупности 607 МВт.
Мощность солнечных электростанций выросла за три года на 110 МВт до 506 МВт. Их число за этот же период увеличилось с 2857 до 15 438.
Заявления
и договоры производителей электроэнергии, работающих в нашей сети по состоянию на 17.03.2023 (csv)*
*Данные заявлений на подключение и договоров о подключении публикуются в соответствии с ч. 12
ст. 65 Закона о рынке
электроэнергии.

Формы и условия
Вспомогательная информация
Часто задаваемые вопросы
По карте свободных мощностей Elektrilevi можно получить представление о свободном ресурсе линий электропередач среднего напряжения.
Карта составлена на основании расчетов линий среднего напряжения и показывает, на каких из них для новых подключений указанной мощности не требуется проведения ресурсоемких работ по строительству распределительной сети. На карте показаны только те линии, свободная мощность на которых составляет не менее 200 кВт.
О свободных мощностях в базовой сети можно узнать из геоприложения Elering e-Gridmap.
Нехватка передающей мощности в распределительной и/или базовой сети не значит, что не могут быть к ней подключены новые производители электроэнергии. Прежде всего, это значит, что для интеграции дополнительных производственных мощностей в этой сети необходимо провести дополнительные работы по ее усилению или изменить пропускную способность на соединениях распределительной сети с базовой сетью.
Работ по усилению базовой сети Elering можно избежать, если подключиться в качестве микропроизводителя (мощностью до 15 кВт).
Работ по усилению распределительной и базовой сети можно избежать также, если всю произведенную энергию потреблять на месте, не отдавая ее в сеть. Но и при локальном потреблении всего электричества нужно подать производителю электроэнергии ходатайство о подключении, в котором указать, что в сеть отдается 0 кВт.
Возмещается только непосредственный имущественный ущерб. Неполученная прибыль возмещению не подлежит.
С принципами возмещения можно ознакомиться в типовых условиях сетевого договора.
Вызванное неполадкой отключение начинается с момента, когда Elektrilevi стало об этом известно, и заканчивается, когда электроснабжение в месте потребления восстановлено.
Согласно типовым условиям сетевого договора Elektrilevi (при низком напряжении и до 63 А, при низком напряжении и более 63 А и при среднем напряжении), время отключения, вызванного неполадкой, начинает отсчитываться с момента, когда сетевое предприятие узнало или должно было узнать об отключении в его сети, и заканчивается, когда электроснабжение в точке подключения места потребления покупателя восстановлено.
a) сообщения клиентов;
b) автоматика на подстанциях.
Сетевая плата сокращается при нарушении требований надежности электроснабжения.
Согласно типовым условиям сетевого договора Elektrilevi (при низком напряжении и до 63 А, при низком напряжении и более 63 А и при среднем напряжении), в случае нарушения требований надежности электроснабжения сетевое предприятие сокращает соответствующую сетевую плату покупателя за календарный месяц в установленном в постановлении о требованиях к качеству порядке и размере.
Требования к качеству сетевых услуг и условия снижения сетевых плат в случае нарушения этих требований установлены в постановлении Министра экономики и коммуникаций «Требования к качеству сетевых услуг и условия снижения сетевых плат в случае нарушения требований качества».
Шаги процесса подключения производителя электроэнергии:
Подайте ходатайство о подключении через среду самообслуживания или по эл. почте [email protected].
С 17.05.2023 вместе с подачей ходатайства о подключении необходимо внести залог. Уплата залога является обязательной для всех производителей электроэнергии свыше 15 кВт (кроме многоквартирных домов).
Чтобы получить информацию об ориентировочной цене, необходимо подать ходатайство о подключении по установленной форме либо в среде электронного обслуживания, либо по адресу [email protected]. После подачи ходатайства мы отправим вам письмо с ориентировочным порядком цен. Ориентировочный порядок цен — это предварительная информация о стоимости работ, которая представляет собой предполагаемую сумму, известную на момент составления письма.
Если на основании ориентировочной информации о цене клиент хочет получить обязывающее предложение о подключении, он должен внести залог или представить гарантийное письмо.
После уплаты залога или предоставления гарантийного письма Elektrilevi отправляет обязывающее предложение о договоре о подключении, которое включает в себя расчет цены с предполагаемой платой за подключение и техническими условиями. Плата производителя электроэнергии за подключение формируется в соответствии с фактическими затратами на строительство.
В ходе подготовки предложения о подключении электростанции мощностью более 15 кВт может выясниться, что Elektrilevi необходимо увеличить мощность в направлении сети Elering. В этом случае для получения предложения о подключении необходимо уплатить Elering плату за обработку (1600 евро + НСО). О необходимости подключиться к Elering мы сообщаем клиенту заранее и ждем согласия на уплату платы за обработку.
Расходы, указанные в предложении о подключении Elering, добавляются к предложению о подключении Elektrilevi.
В некоторых случаях вместе с ходатайством о подключении необходимо представить дополнительные документы. Например:
- Если податель ходатайства о подключении не является собственником недвижимости, к ходатайству необходимо приложить доверенность собственника недвижимости.
- Если недвижимость находится во владении нескольких собственников, то есть речь идет совместной собственности, требуется письменное согласие совладельцев.
- Если подключиться хочет квартира или рядный дом, вместе с ходатайством необходимо представить письменное согласие квартирного товарищества или всех совладельцев.
Формы доверенностей и согласий доступны на нашей странице условий и форм »
Форма ходатайства о подключении доступна на странице условий и форм liitumistaotlus (doc).
При составлении предложения проводятся расчеты и анализ электросети, в результате чего становится ясно, какие работы необходимо выполнить в сети для подключения. Предложение о подключении включает в себя расчет цены с предполагаемой платой за подключение и техническими условиями.
Если при подготовке предложения выяснится, что подключение производителя электроэнергии требует увеличения пропускной способности в сторону производства между предприятием распределительной сети и основным сетевым предприятием, то в плату за подключение также включается плата за подключение к основной сети.
Предложения о подключении для производителей электроэнергии более 15кВт мы высылаем в течение 30–70 дней.
Если подготовка предложения связана с увеличением пропускных способностей в сторону производства между предприятием распределительной сети и основным сетевым предприятием, составление предложения о подключении может занять до 150–340 дней.
Предложение о подключении действительно 60 дней, в течение которых, если предложение подходит, должен быть подписан договор о подключении.
По истечении срока действия договора о подключении процедуру подключения необходимо начинать сначала.
Если условия подходят, заключается договор о подключении, и после заключения договора и уплаты первого взноса платы за подключение начинаются необходимые работы.
Размер первого взноса:
50% от платы за подключение, если размер платы за подключение составляет до 6000 евро.
10% от платы за подключение, если размер платы за подключение составляет более 6000 евро.
Сооружение сетевого подключения может занять до 300 дней, в некоторых случаях и больше — в зависимости от сложности и объема работ.
Если сооружение подключения к сети может быть осуществлено в виде небольшой работы, составлять проект электрической сети для строительных работ нет необходимости, то подключение к сети будет готово в течение 60 дней. Небольшими работами могут быть, например, установка щита подключения на мачте воздушной линии, замена счетчика на двунаправленный и установка знаков опасности, замена главного предохранителя.
Если для сооружения сетевого подключения необходимо составлять рабочий проект, следует учитывать, что на выполнение работ может потребоваться до 300 дней. В отдельных случаях, если подключение производителя электроэнергии требует выполнения работ также на региональных подстанциях, на сооружение подключения к сети может уйти даже до 900 дней.
Если сооружение сетевого подключения связано с увеличением пропускной способности в сторону производства между предприятием распределительной сети и основным сетевым предприятием, выполнение работ зависит от срока выполнения работ магистральной сети. Сооружение сетевого присоединения в распределительной сети происходит параллельно с работами, осуществляемыми в магистральной сети, но сетевое присоединение не может быть введено в эксплуатацию до завершения строительных работ магистральной сети.
Для использования производственного модуля необходимо представить в Elektrilevi следующие документы:
- Протокол настройки параметров защиты производственного модуля
- Копию декларации, удостоверяющей соответствие электроустановки (подтверждение строителя), или копию аудита соответствия.
С обязательствами и требованиями по предоставлению аудита можно ознакомиться здесь.
Аудит электроустановки необходим, чтобы убедиться в безопасности электросистем.
Производственное оборудование можно использовать только тогда, когда заключен новый сетевой договор (параллельная с сетью работа и/или подача в сеть количества электроэнергии не допускаются).
VДля использования сетевого подключения необходимо заключить сетевой договор. После того, как все необходимые документы предоставлены и счета оплачены, заключается сетевой договор. Сетевой договор необходим для использования сетевого подключения, в т. ч. для передачи и измерения электроэнергии.
Производство для собственных нужд:
Подайте ходатайство о подключении через среду самообслуживания.
Хотя при производстве для собственных нужд не происходит производства в сеть, мы хотим знать, какое оборудование подключено к электросети, чтобы обеспечить безопасность в электросети и иметь обзор производственного оборудования, используемого в сети, чтобы произведенное количество было правильно измерено На основании ходатайства о подключении выдается предложение о договоре о подключении, которое включает в себя расчет цены с предполагаемой платой за подключение и техническими условиями.
Составление предложения о договоре о подключении занимает до 30 дней. В ходе составления предложения о подключении руководитель проекта малых работ проверяет, является ли существующий счетчик двунаправленным или счетчик необходимо заменить.
При производстве для собственных нужд заключается договор о подключении, и после заключения договора и уплаты первого взноса платы за подключение начинаются необходимые работы.
Для подключения производства для собственных нужд при необходимости существующий счетчик будет заменен на двунаправленный и установлены знаки опасности.
Аудит электроустановки необходим, чтобы убедиться в безопасности электросистем.
Для использования сетевого подключения необходимо заключить сетевой договор. После того, как все необходимые документы предоставлены и счета оплачены, заключается сетевой договор. Сетевой договор необходим для использования сетевого подключения, в т. ч. для передачи и измерения электроэнергии.
Шаги процесса подключения микропроизводителя:
Подайте ходатайство о подключении через среду самообслуживания.
На основании ходатайства о подключении выдается предложение о договоре о подключении, которое включает расчет цены с предполагаемой платой за подключение и техническими условиями. Плата за подключение микропроизводителя формируется в соответствии с фактическими затратами на строительство или установленной цены.
В некоторых случаях вместе с ходатайством о подключении необходимо представить дополнительные документы. Например:
- Если податель ходатайства о подключении не является собственником недвижимости, к ходатайству необходимо приложить доверенность собственника недвижимости.
- Если недвижимость находится во владении нескольких собственников, то есть речь идет совместной собственности, требуется письменное согласие совладельцев.
- Если подключиться хочет квартира или рядный дом, вместе с ходатайством необходимо представить письменное согласие квартирного товарищества или всех совладельцев.
На основании ходатайства о подключении выдается предложение о договоре о подключении, которое включает расчет цены с предполагаемой платой за подключение и техническими условиями.
Составление предложения о договоре о подключении занимает до 30 дней. При составлении предложения проводятся расчеты и анализ электросети, в результате чего становится ясно, какие работы необходимо выполнить в сети для подключения. Предложение о подключении включает в себя расчет цены с предполагаемой платой за подключение и техническими условиями.
Если условия предложения о договоре подходят, заключается договор о подключении, и после заключения договора и уплаты первого взноса платы за подключение начинаются необходимые работы.
Для подключения микропроизводителя, если сооружение подключения к сети может быть осуществлено в виде небольшой работы, то есть составлять проект электрической сети для осуществления строительных работ нет необходимости, подключение к сети будет готово в течение 60 дней. Небольшими работами могут быть, например, установка щита подключения на мачте воздушной линии, замена счетчика на двунаправленный и установка знаков опасности, замена главного предохранителя.
Если в сети необходимы масштабные работы по переустройству, для чего необходимо составить рабочий проект, то выполнение работ может занять значительно больше времени.
Аудит электроустановки необходим, чтобы убедиться в безопасности электросистем.
Для использования сетевого подключения необходимо заключить сетевой договор. После того, как все необходимые документы предоставлены и счета оплачены, заключается сетевой договор. Сетевой договор необходим для использования сетевого подключения, в т. ч. для передачи и измерения электроэнергии.
